无主灯吊顶翻车,几乎都不是灯具的问题,而是「灯位在封板后才定」。石膏板一封,灯位与龙骨打架、开孔处开裂下垂、磁吸轨道没预埋只能明装、空调风口把灯位顶偏——每一条都只能靠补板解决。这篇只讲施工:吊顶要吃掉多少层高、龙骨怎么排、灯位与龙骨冲突怎么处理、开孔处怎么加固、轨道和灯槽什么时候预埋,最后给一张封板前的确认清单。

先算层高:吊顶到底吃掉多少

无主灯不是「不做主灯」这么简单,它要求吊顶内有足够空间容纳灯体、驱动、管线。层高 2.75m 的房子做满吊,完成面常在 2.55~2.6m,压抑感就是这么来的。先把构造层算清楚:

构造层常见厚度说明
吊杆 + 主龙骨(C50/C60)50~60mm主龙骨间距 ≤1000mm,吊杆间距 ≤1200mm
副龙骨(U50/U38)38~50mm与主龙骨垂直,间距 300~400mm(无主灯建议 300mm)
石膏板9.5mm 或 12mm双层板做防裂时按 2 层算
灯具与驱动50~80mm外置驱动另需 40~60mm 空间
合计下沉150~220mm低于 140mm 只能选超薄灯具,或改边吊 + 局部下吊

因此层高 2.7m 是满吊的临界线:做完剩 2.5m 左右,勉强可用但要有心理准备;层高 2.6m 以下建议只做「边吊 + 中间原顶」,或用明装筒灯、轨道灯替代嵌入式,空间感会好很多。这一点比灯选什么牌子重要得多。

无主灯吊顶施工中的轻钢龙骨与石膏板,主副龙骨排布清晰
主龙骨定标高、副龙骨定间距,灯位必须在副龙骨排布时就避让,封板后再改只能补板。

灯位图必须早于龙骨图

正确顺序是:灯位图 → 龙骨排布图 → 现场弹线 → 装龙骨 → 封板 → 开孔。灯位图要标到毫米级:每盏灯的中心坐标(以墙面为基准)、开孔直径、离墙距离、回路分组。开孔尺寸的确定方法见筒灯开孔尺寸怎么定,这里只说与龙骨的关系。

三条硬规则:

如果灯位和龙骨冲突,优先移龙骨不移灯。灯位是光学计算的结果(间距、离墙距离都影响效果),龙骨是结构,挪 50mm 不影响承重;反过来挪灯,洗墙距离就变了,效果直接崩。

开孔处加固:这一步省了必开裂

石膏板开孔后,孔边只剩一层 9.5mm 板,灯具自重加上拆装时的上顶力,半年内就会出现沿孔的放射状裂纹。加固有三种做法,按成本排:

做法操作成本适用
木方背衬孔两侧各塞一根 20×40mm 木方,自攻钉从板面固定低(几元/处)绝大多数家用筒灯、射灯
局部加副龙骨在灯位两侧 100mm 内各加一根短副龙骨中成排灯位、磁吸轨道
双层石膏板灯位区域加一层 9.5mm 板,总厚 19mm中高大孔径灯具(≥120mm)、石膏板大面积开孔

另一个细节:开孔尽量安排在批灰前。批灰前开孔可用嵌缝石膏收边,孔壁平整、无毛刺;刷完漆再开,孔边毛糙、面环压不严,还会弄脏漆面。顺序与材质差异在开孔那篇里已列出,这里只记一条:批灰前开孔是唯一不后悔的时机。

磁吸轨道与灯槽的预埋尺寸

无主灯最常返工的两项,都是「必须预埋」的东西:

轨道预埋后要用保护膜封住槽口,否则批灰、打磨的粉尘会灌进铜轨,通电后接触不良、局部不亮,清理起来非常麻烦。

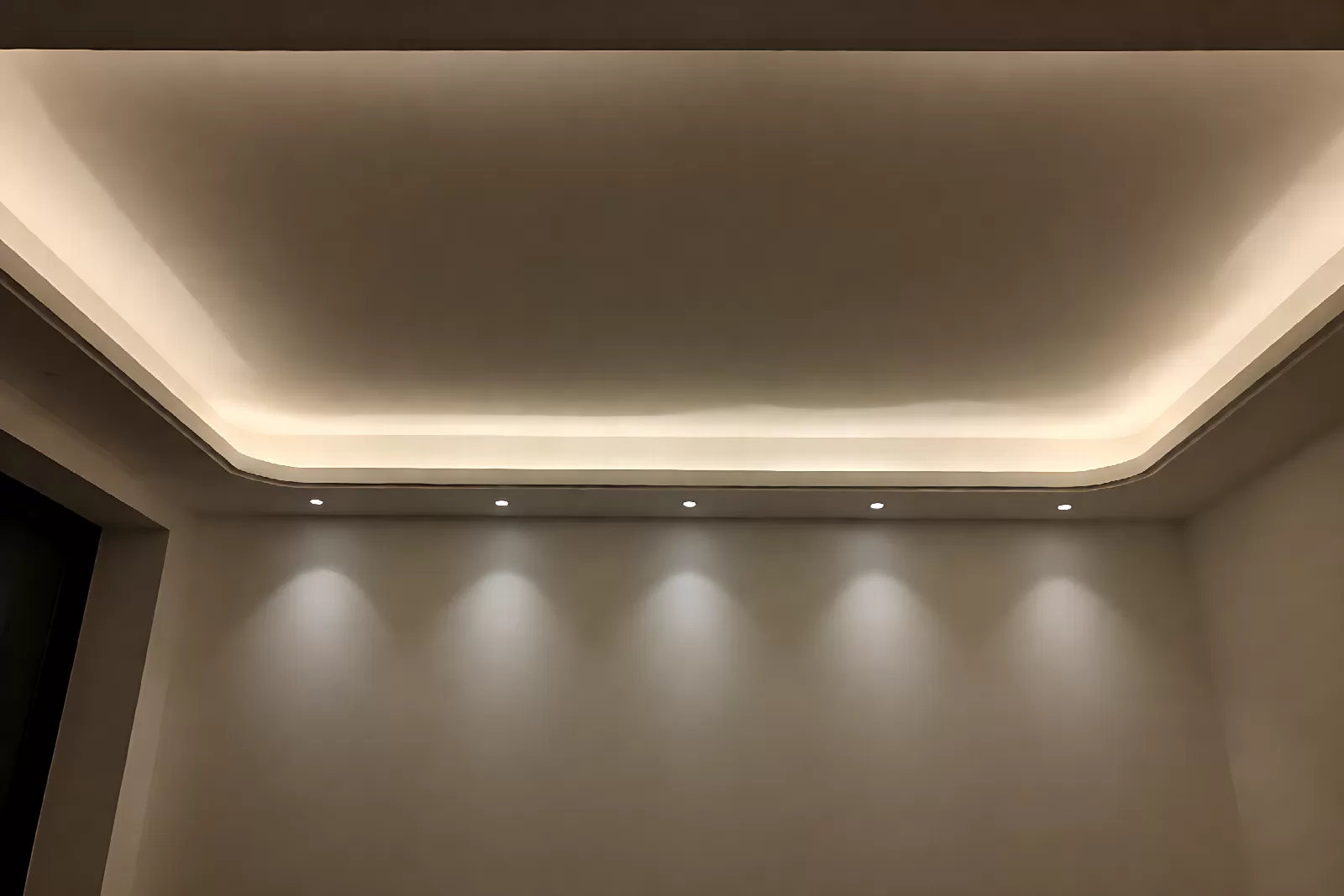

无主灯吊顶完成后四周灯槽出光与嵌入式筒灯组合的客厅夜景
灯槽负责氛围、筒灯负责照度、射灯负责重点,三层灯各走各的回路,才能做出「亮得起来也暗得下去」。

与空调、新风、窗帘盒的协调

封板前必须确认的十项

  1. 灯位坐标已用墨线弹在楼板上,每盏灯有编号,与灯位图一一对应;
  2. 所有灯位离副龙骨 ≥30mm,冲突处已移龙骨或加木方;
  3. 开孔直径与灯具实测一致(不是按「寸」换算);
  4. 吊顶净深 ≥ 灯体高度 + 20mm,外置驱动有独立安放位且可检修;
  5. 磁吸轨道、灯槽已预埋,槽口贴保护膜,两侧有副龙骨;
  6. 每路灯线已放好并做好标签,回路分组与开关面板对应;
  7. 调光方式已定(前沿/后沿/0-10V/DALI),同回路灯具同型号同批次;
  8. 中央空调风口、新风管道、检修口位置与灯位不冲突;
  9. 吊顶标高用激光水平仪复合,四周误差 ≤2mm,避免灯面高低不一;
  10. 转角处石膏板做「L 形整板」或加护角,接缝错开,减少后期开裂。

常见问题

不做满吊,只做边吊能实现无主灯吗?

能,而且小户型更推荐。做法是四周做 400~600mm 宽的边吊藏灯带和射灯,中间保留原顶,用明装筒灯或吸顶灯补基础照度。这样层高损失只有 15~20cm 且集中在周边,视觉上更通透;缺点是中间区域的照度要靠明装灯具,灯位不如满吊自由。

吊顶完成后发现灯位偏了 10cm,能补救吗?

看偏的方向。如果只是整排灯沿墙方向偏了,通常不影响洗墙效果,可以接受;如果是离墙距离偏了(比如该 25cm 变成了 35cm),洗墙光斑会明显散掉,这时把该盏改为明装射灯或轨道射灯,比补板更划算。补板的代价是接缝、腻子、色差三件事,几乎不可能做到看不出来。

无主灯吊顶一定要用双层石膏板吗?

不必全屋双层。灯位集中区、磁吸轨道沿线、大面积平顶的接缝处用双层或加木方补强即可。真正决定开裂的是「龙骨间距 + 板缝处理 + 是否整板过渡转角」,单靠加一层板解决不了工艺问题。

灯带槽要不要留检修口?

灯带本身寿命 2~5 万小时,正常用五到八年不用换,但驱动电源会先坏。所以灯槽不必留检修口,驱动要集中放在可开启的位置(比如检修口旁、柜顶)。灯带接头处留 10cm 余量,将来换带时不用重新穿线。

小结

无主灯吊顶怎么做,答案在封板之前就定了:先算层高(下沉 15~22cm,2.7m 是满吊临界线),再定灯位(早于龙骨图),再排龙骨(孔边离龙骨 ≥30mm,冲突移龙骨不移灯),再加固开孔(木方背衬是最低成本的保险),最后预埋轨道与灯槽(尺寸按轨道外径,槽口贴膜)。这五步做完,封板之后剩下的只是装灯和调角,基本不会返工。灯光怎么分层、每层用多少流明,见客厅无主灯照明设计。
